Travaux de rénovation du collecteur d’eaux usées ABC T150, commune de Toulouse



Maître d’Ouvrage délégataire : Asteo
Maître d’Ouvrage délégant : Eau de Toulouse Métropole
Maître d’Oeuvre : Centre Technique Ingénierie SUEZ
Bureau d’études : Infraneo
Entreprises : Axeo TP, Cofex, Subterra, La Garonne TP
Fournisseurs : Amiblu, RelineEurope

Lieu des travaux : Toulouse

Contexte du chantier :

Dans le cadre du contrat de délégation du service public de l’Eau de Toulouse Métropole, Asteo, gestionnaire des ouvrages d’assainissement, a réhabilité 400m de collecteur d’eaux usées ABC T150, à la suite d’un effondrement en bordure du périphérique toulousain (28 janvier 2021).

Cet ovoïde est un collecteur en béton non armé coulé en place, datant des années 1950. Il représente environ 25% du débit EU de la STEP de Ginestous et est implanté entre 7 à 11m de profondeur.

Nature technique du projet

Après mise en sécurité du collecteur et by-pass, premières tentatives de curage du collecteur qui s’avèrent insuffisantes à cause des déblais (matériaux de déconstruction) qui sont entrés dans le collecteur.

Evaluation de l’état des lieux

  • Démarche

– 1ers constats avec les moyens internes Asteo,
– Dégagement, désobstruction et curage,
– Diagnostics détaillés,
– Définition des travaux et des compléments d’investigations.

  • Investigations préalables : inspections visuelles, essais de vérinage, modélisations structurelles, carottages, auscultation radar

Le diagnostic révèle un état dégradé à fortement dégradé sur 400m.

  • Etudes préalables :

– Sondages et études géotechniques,
– Relevé scanner 3D afin de vérifier l’uniformité géométrique et les dimensions exactes du collecteur,
– Modélisation hydraulique afin de vérifier l’impact hydraulique et choisir les techniques et procédés de réhabilitation les plus adaptés.



Travaux

  • Travaux préalables :

– Confortement de la voute sur environ 20m,
– Construction de 5 chambres d’accès dont 2 pour l’installation du dispositif de pompage.

  • Travaux de rénovation

– Chemisage structurant sous la rocade et l’échangeur (2 tronçons de 118m et 120m) – Epaisseur de la chemise : 19,8mm – Dimensionnement mécanique aux éléments finis
– Tubage par coques PRV sous le canal du Midi (58m + 22m) sans aucune intervention humaine à l’intérieur de la canalisation – Dimensions des coques 1200×800 – Dimensionnement mécanique adapté à la charge d’eau sous le canal
– Injection de collage puis projection de béton fibré (5cm) – Tronçon de 80m

Principaux enjeux de cette réhabilitation, dans le cadre d’une gestion de crise :

  • Garantir la continuité hydraulique du service public d’assainissement,
  • Limiter au maximum les déversements dans la Garonne :
  • Déviation des eaux usées dans le réseau pluvial,
  • Mise en place d’un pompage provisoire pour renvoyer les effluents EU vers la STEU de Ginestous),
  • Sécurisation par instrumentation et suivi quotidien des flux via AQUADVANCED UD et alarmes immédiates en cas d’incident et de débordement.
  • Suivi de qualité des eaux de la Garonne (en 3 points + paramètres physico-chimiques pendant 5 j après déversement)
  • Ne pas porter atteinte à la sécurité autoroutière et limiter les impacts sur la circulation,
  • Assurer la sécurité permanente des agents d’intervention,
  • Garantir une information fiable et transparente auprès de la Préfecture,
  • Réaliser les investigations et études préalables ainsi que les travaux au meilleur rapport délais – coûts – pérennité,

Bilan de l’opération

  • 4M€ dont 750 k€ de pompage de déviation des effluents pour protéger la Garonne,
  • 400 mètres de collecteur réhabilités de façon pérenne,
  • Un chantier exceptionnel mené en un temps record (moins de 5,5 mois),
  • Diagnostic, études, consultations des entreprises et chantiers menés de front pour tenir le délai,
  • Objectifs atteints, avec un impact sur le milieu limité et la satisfaction générale (client, service de l’État et gestionnaire autoroutier).

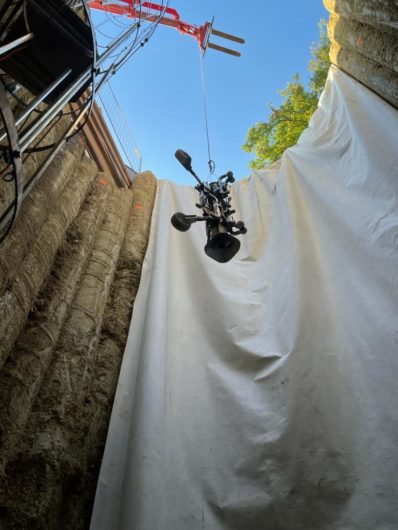

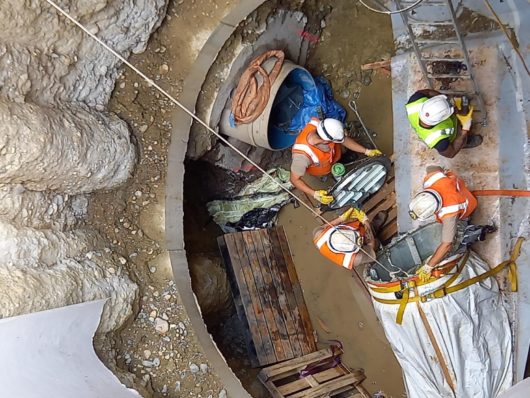

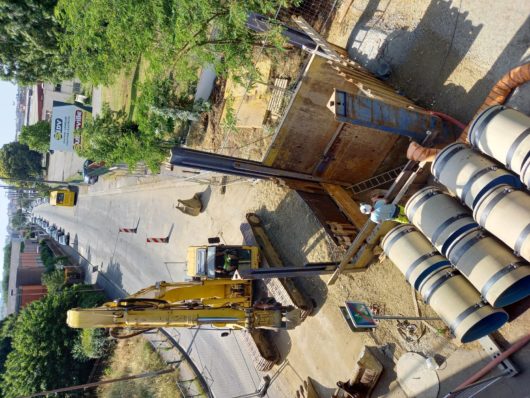

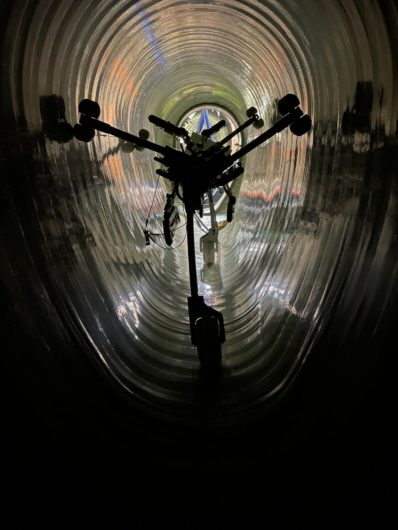

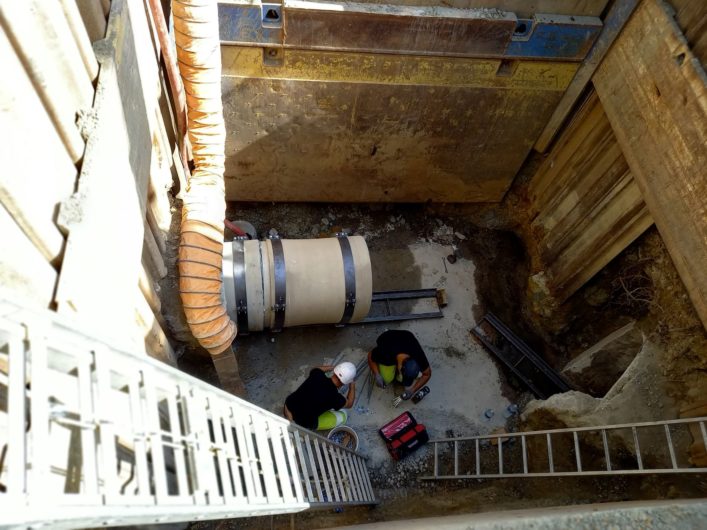

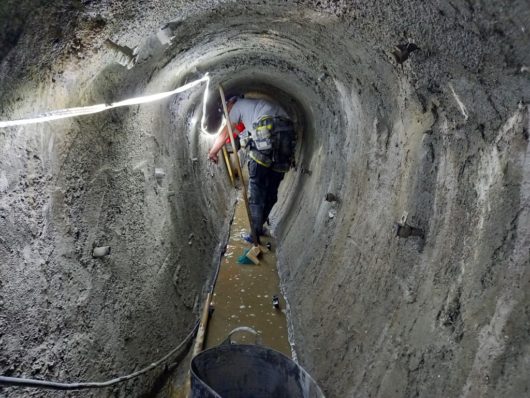

Le chantier en images
